防水补漏施工方案 框架结构办公楼防水工程施工方案

成都XXXXXX保安用房及武警用房和

110变电站迁建辅助综合楼工程

组 织

编制单位:四川

XXXX

工程有限公司

编 制:

审 核:

日 期:二0一零年四月十二日

目 录

一、施工组织设计 .................. 错误!未定义书签。 综合说明 .......................... 错误!未定义书签。

第一节 编制说明以及编制依据 ..... 错误!未定义书签。

第二节 施工组织设计编制原则 ..... 错误!未定义书签。

第二节 奋斗目标及机构组成 ....... 错误!未定义书签。

一、质量目标 .................... 错误!未定义书签。

二、工期目标 .................... 错误!未定义书签。

三、安全目标: .................. 错误!未定义书签。

四、环境保护和文明施工目标: .... 错误!未定义书签。

五、团结合作目标 ................ 错误!未定义书签。

六、项目施工管理人员职责 ........ 错误!未定义书签。

七、公共安全应急领导小组 ........ 错误!未定义书签。

八、施工组织管理机构高效运转保障措施 错误!未定义书签。

第三节 机构管理重点 ............. 错误!未定义书签。

第二章 施工工期及进度计划 ......... 错误!未定义书签。

第一节 总工期 ................... 错误!未定义书签。

第二节 进度计划 ................. 错误!未定义书签。

第三节 施工现场平面布置 .......... 错误!未定义书签。

第四章 施工方案和技术措施 .......... 错误!未定义书签。

第一节 测量放线 .................. 错误!未定义书签。

第二节 土石方工程 ................ 错误!未定义书签。

第三节 独立柱基础施工 .......... 错误!未定义书签。

第四节 主体工程施工 .............. 错误!未定义书签。

(二)、管道的配管 .............. 错误!未定义书签。

(三)、室内管道的敷设 .......... 错误!未定义书签。

(四)、埋地管的敷设 ............ 错误!未定义书签。

(五)、质量检验与验收 .......... 错误!未定义书签。

二、电气施工技术措施 ............ 错误!未定义书签。

(一)、电气安装工艺流程 ......... 错误!未定义书签。

(二)、电气配管 ................. 错误!未定义书签。

(三)、电缆敷设 ................. 错误!未定义书签。

(四)、防雷接地 ................. 错误!未定义书签。

(五)、导线接头要求 ............. 错误!未定义书签。

(六)、管线敷设要求 ............. 错误!未定义书签。

(七)、配电箱安装 ............... 错误!未定义书签。

(八)、灯具安装 ................. 错误!未定义书签。

(九)、其他要求 ................. 错误!未定义书签。

第六章 防水工程施工方案 ......................... 1

◆ 屋面施工 ...................................... 1

◆卫生间防水施工 ................................. 5

第七章 保温工程施工 ............ 错误!未定义书签。

第八章 装饰施工方案 ............ 错误!未定义书签。  8.1 施工总体指导思想 ....... 错误!未定义书签。  8.2 . 错误!未定义书签。 8.3  8.4 楼地面工程 ............. 错误!未定义书签。  8.5 乳胶漆工程 .............. 错误!未定义书签。  8.6 门窗工程 ................ 错误!未定义书签。  8.7 内墙砖工程 .............. 错误!未定义书签。  8.8 吊顶工程施工 ........... 错误!未定义书签。  8.9 外墙面砖 ............... 错误!未定义书签。  8.10 油漆工程 ............. 错误!未定义书签。

第九章 脚手架技术措施 ............ 错误!未定义书签。

(一)脚手架的材料要求 ......... 错误!未定义书签。

(二)荷载 ..................... 错误!未定义书签。

(三)脚手架的构造要求: ....... 错误!未定义书签。

第十章 质量控制措施 .............. 错误!未定义书签。

第一节 基础控制措施 ........... 错误!未定义书签。

第二节 装饰质量控制措施 ....... 错误!未定义书签。

防水补漏施工方案 框架结构办公楼防水工程施工方案

第三节 重要部位的技术措施 ..... 错误!未定义书签。

第四节 质量保证措施 ........... 错误!未定义书签。 第十一章 劳动力安排计划........... 错误!未定义书签。 第十二章 施工机械的配备........... 错误!未定义书签。 第十三章 工期保证措施 ............ 错误!未定义书签。 第十四章 安全文明、环保施工措施 ... 错误!未定义书签。

第一节 安全施工措施 ........... 错误!未定义书签。

第二节 安装工程安全施工的措施 . 错误!未定义书签。

第三节 文明、环保施工措施 ..... 错误!未定义书签。

第四节 安全防护图 ............. 错误!未定义书签。 第十五章 雨季、夏季、冬季和夜间施工错误!未定义书签。

一、雨季施工措施 ................ 错误!未定义书签。

二、夏季施工 .................... 错误!未定义书签。

三、冬期施工措施 ................ 错误!未定义书签。 第十六章:与相关部门配合协调措施 ... 错误!未定义书签。

水工程施工方案

◆ 屋面施工

一、作业条件

a.

b. 基层表面应保持干燥,含水率应不大于9%;并要平整、牢固,屋面与突出屋面结构连结处等部位,应做成半径为100至150mm的圆弧或钝角。

c.

d. 雨期施工基层必须干燥,要控制其含水率,达不到规定要求时,不得进行防水层施工。

二、操作工艺

1、 基层要求

2、涂刷基层处理剂:卷材施工,按产品说明书配套使用。涂刷时用长把滚刷均匀涂刷基层表面上,常温经过4小时后开始铺贴卷材。

3、复杂部位增补处理

a.

b. 按上述要求配制好以后,用毛刷在突出屋面、墙面的管根、地漏、阴角根部等处,均匀涂刷防水增补剂,做为附加层,厚度以2mm为宜,待其固化后,即可进行下道工序。

4、 铺贴卷材防水层

a.

b. 卷材铺贴时,先将卷材摊开在干净、平整的基层上清扫干净,用长把滚刷胶均匀地涂刷在卷材表面,卷材接头部位应空出10cm不刷胶, 厚薄要均匀,不得有露底或凝聚胶块存在。当胶基本干燥后手感不粘时,用原来卷卷材用的纸筒再卷起来,卷时要求端平,两头齐整,不得卷成竹笋状,并防止带入砂粒、尘土和杂物。

c.

卷材铺贴时要减少阴阳角和大面积的接头,卷材应根据屋面坡度配置,从屋面两侧边沿开始,弹出标准线,使卷材的长向与流水坡度成垂直铺贴; 屋面坡度在3至15%时,可平行或垂直于屋脊铺贴;当坡度大于15%的屋面, 应垂直于屋脊铺

贴。

对平面与立面相连接的卷材应由下向上铺贴,使卷材紧贴阴角,不得有空鼓或粘贴不牢等现象。

d.

e. 滚压:为保证卷材粘结牢固,在排除空气后,用30Kg重、30cm长、外包橡皮的铁辊滚压一遍。

5、接头处理

a.

b. 从一端开始用手一边压合一边挤出空气;粘贴好的搭接处,不允许有皱折、气泡等缺陷,然后用铁辊滚压一遍。凡遇有卷材重迭三层的部位,必须用聚氨酯嵌膏填密封严。

c.

6、蓄水试验

屋面卷材做完后,应做蓄水试验。

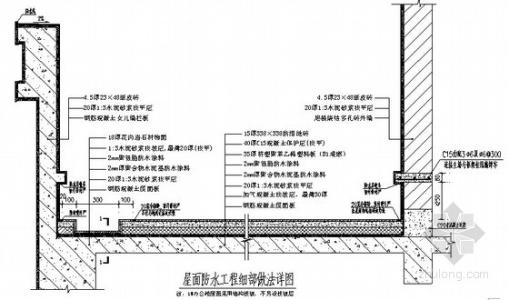

三、细部处理措施

1、穿屋面套管处理

2、水平出水口防水构造

四、质量要求

1、屋面不得有渗漏和积水现象;

2、所使用的材料必须符合质量标准和设计要求;

3、

4、屋面工程施工中必须做分项工程的交接检查,未经检查验收,不得进行后续施工;

5、

6、检查屋面有无渗漏和积水,排水系统是否畅通,并作蓄水检验,其蓄水时间不少于48h。

五、成品保护

1、施工人员不得穿带钉鞋操作,以防把防水层戳坏。

2、

3、防水层做完后如需铺砂或浇捣细石混凝土作保护层时,不得在防水层上直接推车,或损坏卷材。

◆卫生间防水施工

该工程卫生间地面防水采用涂膜材料,根据我公司多年的施工经验,从管理到施工,严把各工序关口,有能力杜绝该处出现渗水质量问题,具体措施如下:

(一)管理措施

组织工程技术人员、施工班组、管道施工员、电气施工员等认真熟悉施工图纸,完善相应的技术措施制度施工工艺流程,组织班组进行样板间装修施工,不断总结提高,并大面积推广。编制施工工艺卡,并逐级进行交底,做到心中有数。

(二)施工工艺流程

砌筑砖墙、预埋水、电暗管接线合→水管打压试验补墙洞及管线槽→墙上弹水平控制线→墙面打巴→安装上下水管道→

堵管道口→打压试验→地漏、卫生洁具安装→分两次浇灌管道缝 →地漏处闭水试验→穿电线→安装门窗框→做地面找平层→作防水层→闭水试验→做砂浆保护层→地面面层。

(三)防水层的基层处理

1、基层处理及要求

基层应坚实,具有一定清洁干净,表面无浮土、砂粒等,对残留的砂浆块或突起物应用铲刀铲平,不允许有凸凹不平及起砂现象,阴阳角处基层应抹成圆弧20mm,排水口或地漏应低于防水基层。

2、作业条件

(1)

(2)卫生间地面垫层已做完,向地漏处找坡。

(3)

(4)找平层的泛水坡度应在2%以上,不得局部积水,与墙交接处及转角均要抹成小圆角。凡是靠墙的管根处均抹出5%坡度,避免此处存水。

(5)

(5)卫生间做防水之前必须设置足够的照明及通风设备。


百度搜索“爱华网”,专业资料,生活学习,尽在爱华网

爱华网本文地址 » http://www.aihuau.com/a/314351/445172345009.html

更多阅读

球形网架钢结构网架网架防腐施工方案 钢结构防腐施工方案

钢结构防腐施工方案 网架防腐施工方案施工准备2.1 材料2.1.1建筑钢结构工程防腐材料的选用应符合设计要求。防腐蚀材料有底漆、面漆和稀料等。建筑钢结构工程防腐底漆有红丹油性防锈漆;建筑钢结构防腐面漆有各色醇酸磁漆和各色醇酸

防水工程施工方案格式参考 屋面防水施工方案

设计及施工规范:GB50108—2008《地下工程防水技术规范》GB50208—2002《地下防水工程质量验收规范》GB50345—2004《屋面工程技术规范》GB50207—2002《屋面工程质量验收规范》GB50300—2001《建筑工程施工质量验收统一标准》防水工

框架结构建筑施工图 建筑工程施工中框架结构技术的研究

     1 建筑工程框架施工的发展趋势  伴随着建筑工程技术的不断进步,当前建筑工程结构的一个重要特点就是朝着高层方向发展,而这个趋势给建筑工程的框架结构特点带来了新的特点。高层建筑在竖向构件以及构成方面带来了逐层累积

外墙刷防水涂料 外墙防水涂料施工方案

方案一:外墙防水涂料施工方案一、工程概况:工程名称:三匹马商业广场5号楼工程地点:北京路东首,人民南首建设单位:沭阳金瑞开发有限公司设计单位:常州市市政广场设计研究院有限公司监理单位:淮安市淮安建设监理有限公司施工单位:江苏

声明:《防水补漏施工方案 框架结构办公楼防水工程施工方案》为网友躲不开的回忆分享!如侵犯到您的合法权益请联系我们删除
