新房装修施工流程 买了新房,该怎么装修? 全套施工流程为你解惑



装修房子除了结婚生子也是一个大事。一个工薪阶级可能一辈子只能拥有一套房子,怎么装修让很多人苦恼,犯愁。

下面我先为大家说一下怎么选择装修公司:

找装修公司,要考虑这几个环节:

1、公司的品牌以及经营模式(口碑,所在地方的市场占有率)

2、所用的材料的(材料是否环保耐用,尤其是建安材料)

3、工地的施工工艺(不要看样板房,要看他们正在施工的工地-隐蔽工程)

4、价格(人参的效果萝卜价,你信吗)

5、服务(装修好后,如有问题却得不到处理或者扯皮,心累啊~~~~。)

还有做比较的时候,不要以价格去判断,低价吸引,后期猛加的现象太多

其次是装修公司让你交的定金,几千上万的不等。如果定金交了以后如果没有选择这家公司。那你的定金怎么办?

不要了。那你是款爷

要。那就有可能产生扯皮,他们为你做了服务(量房、出方案、出报价等)不可能全部退还。也有公司无条件全部退款的。 不扯远了。

选好公司做好设计后,就是开工了。

只要你将装修的工序搞清楚了,将几道工序具体的工艺标准搞明白了,一切将变得清清楚楚。

装修一共就四道工艺,即水电、泥工、木工、油漆。四道工艺之间相互关联,相互影响,而规范的工艺标准则是质量的保证。

一.开工阶段

新房装修施工流程 买了新房,该怎么装修? 全套施工流程为你解惑

(一)物业有关手续

装饰公司带上营业执照复印件,有关设计图纸,与您一起去物业公司办理有关手续。记得带足现金,首先需要交装修押金,一般金额是2000元,业主与装饰公司各交50%。但是建议全部由业主交纳,因为如果装饰公司交了,基本有去无回。交物业管理费、买水买电,装饰公司则需要办理好施工人员出入证。

如果是在当天收房,物业公司应该派人打压、试水,试电。

(二)现场设计交底:

所谓设计交底,就是开工第一天,设计师带上全套设计图纸去工地,向项目监理进行交底。项目监理一般现场经验比较丰富,他们在设计交底的过程中往往可以发现一些设计上的疏漏,会要求设计师进行设计修改。工人都是严格按照设计图纸进行施工的,所以一旦发现设计错误与疏漏,设计师必须立即修改设计,设计修改以后,预算同时也应该相应做出调整。

(三)水电定位:

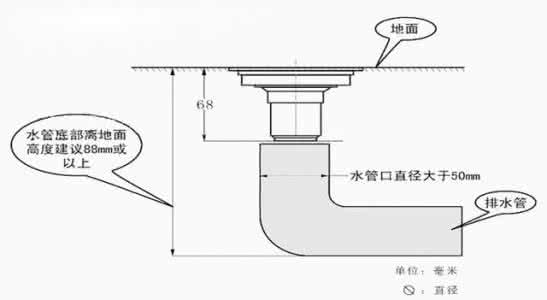

水电部分一般都需要重新进行改造,水电改造的基本原则是:水路从水表以后彻底进行改造,重新铺设管道;电路一般尽量利用原有线路,只进行局部改造或增补。

因为水电改造费用一般采用先预收,完成以后马上据实结算的办法,稍不留神,就容易被带了笼子,出现实际结算金额大大超过预收金额的情况。

为了确实保护消费者利益,项目监理首先应该明明白白告诉业主:预算中的水电改造预收能够完成那些项目。水路改造一般比较简单,能够满足卫生间、厨房、洗衣机、拖把池这些部位的用水就可以了。关键是注意电路改造能否满足你的需要。

项目监理首先应该告诉您,按照预收金额能够给你做些什么,并且一一用粉笔在墙上画出,如果你还在此之外还需要增加,也必须明明白白告诉你,增加的部分需要增加多少费用。

(四)找水平

泥工进场,第一件事就是找好水平,现在一般都采用激光水平仪直接在墙上打出水平线,然后再弹上墨线。没有激光水平仪的,则只能采用用透明塑料管注水找水平的老办法。

(五)砸、砌墙

如果有老墙体需要拆除,有新墙体需要砌的,工人会按照设计图纸进行施工。

设计师应该熟悉建筑结构,在拆除或进行墙体移位时应持谨慎态度:承力墙不能拆;梁不能砸;在下面没有梁的情况下,一般不要在地面直接砌新墙,即使非得砌,也应该使用轻质砖;卫生间的墙体不要轻易拆移,防止破坏原有防水结构。

有的业主为了尽量利用空间,异想天开,要求将24的墙体砸去一半,而一些设计师投其所好,竟然也根据业主的要求进行了设计。要知道现在的墙体都是空心砖甚至轻质砖,大锤一砸,整个墙体就摇摇欲坠,想砸去一半是根本没有可能的,除非全部砸了重砌,但这一砸一砌,都是需要钱的。

砌墙必须用新砖,红砖首先必须浇透水。必须吊好水平线与垂线。所砌新墙与老墙体结合部位,首先必须将老墙体原有水泥砂浆铲除,每隔10块砖左右在老墙体打2个5-8公分深的洞,然后并排插入2根6毫米钢筋,外面留的15公分以上钢筋砌入新墙,保证新老墙体稳固连接。新老墙体结合表面应挂上20-30公分宽度钢丝网后再批灰。

(六)门洞的处理

标准门页高度一般为2米,最高2.2米左右,如果门洞超过这个高度,就必须进行处理。

许多装饰公司处理工艺是龙骨上钉石膏板以后刮上腻子再刷白,这样的工艺处理,时间长了石膏板与砖墙的结合部位必定会出现裂缝。

正确的施工工艺应该是现倒水泥过梁,过粱里面至少加3根8毫米钢筋,将过粱安好以后,上面再用砖砌满,然后批好水泥沙浆。

(七)烟道处理

高层楼房由于住户多,烟道温度特别高,所以务必在烟道上挂网以后加批一层水泥沙浆,不然日后瓷砖容易脱落。

(八)墙壁批灰

新砌墙体必须先浇水再批灰,红砖须浇透,轻质砖则适度浇水。批灰注意保证墙面平整。



爱华网本文地址 » http://www.aihuau.com/a/333551/182263836885.html

更多阅读

超级详细的装修施工流程 装修施工下载

一、装修前需要准备的物品装修前,必须准备好的几样东西放在你的包包里。有卷尺(买5m的,不要3m的)、计算器、大板夹(夹单子、收据用);另外,最好提早在工地准备好旧毛巾(柔棉的那种,贴完砖擦砖用)、塑料袋(缠在管道接口上,可防脏物堵塞)二、选择良辰

装修施工工艺标准大全 装修施工流程

装修需要大笔资金投入,往往是几万,甚至十几万,根据装修、装饰过程选材用料的不同,有时豪华装修往往会投入更多的资金。因此,装修要量力而行,根据当初的预算,在自身条件允许的范围内来进行。一般装修产生的实际费用往往会超出当初预算的10%~

毛坯房装修流程 毛坯房装修大概多少钱,房屋装修施工流程?

虽然现在人们选购房子的时候都喜欢选购毛胚房,但是在装修的时候很多人都知道价格上会有很大的波动,尤其是一些物价比较高的城市,它的价格会更高,这样很多人想要了解一下毛坯房装修大概多少钱,房屋装修施工流程都有哪些呢?毛坯房

新房装修施工流程 新房装修哪些地方,新房施工有几个部分

许多人都是初次购买房子,因此在新房的装修方面是一窍不通的,更别提如何找装修公司,买什么样的材料了。对于这些不了解的朋友们来说,首先要弄清楚的就是新房装修哪些地方,有哪些部分是需要装修的,下面就一起来作出了解吧。新房装

二手房装修流程 二手房装修施工流程,掌握这些就够了

二手房施工流程都有哪些呢,我们都需要注意什么呢,下面就让小编给大家叨叨吧。结构的优化结构优化是二手房装修中常见的施工工序,因为在上次装修中很可能有浪费空间的这种现象,或者与自家所需要的结构比例不太相同的情况,这时便可以

声明:《新房装修施工流程 买了新房,该怎么装修? 全套施工流程为你解惑》为网友三秒钟怪兽分享!如侵犯到您的合法权益请联系我们删除
