工程施工进度计划表 8工程施工进度计划

8 工程施工进度计划

8.1施工进度计划

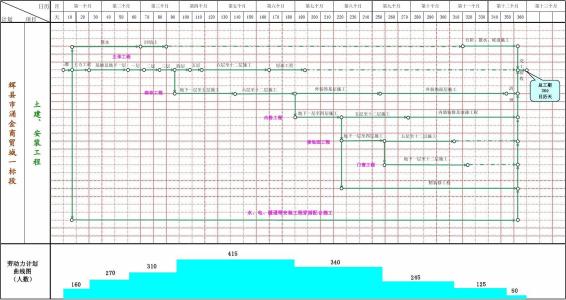

本工程计划开工日期为2007年6月30日(开工时间以实际开工为准),计划总工期为360日历天,各分部、分项工程具体施工进度安排详见后附图《沙尾工业区厂房改造(世纪工艺品广场)工程施工进度计划网络图》及《沙尾工业区厂房改造(世纪工艺品广场)工程施工进度计划横道图》。

主要节点控制工期为:

1、本工程拟在2007年6月30日开工,2008年6月23日竣工(开工时间以实际开工为准)

2、施工准备及场地平整7天

3、前期土方开挖8天,剩余基坑土方开挖15天

4、地下室结构完成时间开工后第124天

5、结构全部完成时间开工后第196天

6、砌体工程完成时间开工后第214天

7、外墙装饰工程成时间开工后第274天

8、门窗工程施工120天

9、内装饰工程施工164天

10、验收准备15天

11、竣工验收1天

12、计划总工期360日历天

8.2 施工进度计划管理方法

8.2.1 组织方法

作为施工总承包单位,首先成立总体协调进度的组织机构,并要求各专业分包施

工单位成立相应的组织机构,确保整个工程的施工进度管理和协调通畅、到位。

8.2.2 经济方法

作为总包管理单位,在日常施工期间应利用经济奖罚制度来管理各分包单位。根据施工实际情况,对在保质保量情况下按时完成或提前完成,从而加快整个工程进度的,要对其进行奖励;同样,对各种不按照计划施工或延误工期情况,总包单位也要对其做相应的处罚。总之,在工程进度上,作为总承包单位,一定要利用好经济杆杠这个有利工具。

8.2.3 技术管理方法

(1)建立完善的计划保证体系

建立完善的计划体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环。本工程的计划体系将以日、周、月、年和总控计划构成的工期计划为主线,并由此派生出一系列技术保障计划、商务保障计划、物资保障计划、质量检验与控制计划、安全防护计划及后勤保障计划,在各项工作中作到未雨绸缪,使进度管理形成了层次分明、深入全面、贯彻始终的特色。

a、采用科学的三级网络编制施工总控计划

本工程的进度管理将采用三级网络计划进行管理,一级网络根据工程总工期控制工程各阶段里程碑目标;二级网络根据各阶段分项工程的工期目标控制分解成分部的目标;三级网络控制指导每日主要工序生产,利用三日前锋计划控制日计划和周计划。通过对关键线路施工编制标准工序,建立计划统计数据库,利用项目管理信息系统对工期进行全方位管理。

b、制定派生计划

制定派生计划工程的进度管理是一个综合的系统工程,包括了技术、资源、商务、质量检验、安全检查等多方面的因素,因此根据总控工期、阶段工期和分项工程的工程量制定出技术保障、商务合同、物资采购、设备订货、劳动力资源、机械设备资源等派生计划,是进度管理的重要组成部分,按照最迟完成或最迟准备的插入时间原则,制定各类派生保障计划,做到施工有条不紊、有备而来、有章可循。

(2)对进度计划实施检查分析

本工程建筑工程量较大,工种多,工序穿插较为复杂,作为总承包管理,应对进度计划进行检查分析:

a、计划、统计人员密切协作,通过现场统计日报和周报,将实际进度与计划进度相比较,在结构施工阶段每月进行一次进度跟踪分析,在装修阶段每周进行进度跟踪分析,并把跟踪结果通报有关领导和分包单位。

b、每个调度人员都有明确的岗位,对自己管片内发生的问题全面负责,发现问题及时处理。

c、通过总体调度会、专业调度会、与甲方及监理的协调会,通过会议纪要确定由何人何时解决问题,并在下会议中检查落实情况。

d、编制计划(特别是总控制计划)时必须对施工方案有所了解。计划人员应与技术、及各专业分包单位协商。

(3)定期对进度控制目标进行分析,制定防范性对策

本工程施工中以总进度网络为依据,按不同施工阶段、不同专业工种分解为不同的进度分目标,以各项管理、技术措施为保护手段,进行施工。

8.3 本项目工期计划管理体系的建立

8.3.1计划的分级管理

本工程进度控制计划实行公司、项目部及作业层三级管理。

公司负责制订计划管理制度,根据合同和甲方的要求制订总控制计划。督促、检查项目部按总控制计划标编制自己的计划,并将项目部计划收集审查。通过短期计划、月度进度跟踪和在每周调度会能上能下对计划执行情况进行监控。项目部负责根据公司制订的总控制计划编制自己的中、长期计划,并将中、长期计划细化成短期计划。作业层根据计划进行人员、机械、材料的组织调配和进行现场生产安排。通过对短期计划的高速保证中、长期计划的实现。

8.3.2进度控制的协调

本工程工程量较大,工种多,工序穿插较为复杂,为搞好进度控制的协调工作,特采取对策如下:

(1)计划、统计员密切协作,通过现场统计日报和周报,将实际进度与计划进度相比较,在结构施工阶段每月进行一次进度跟踪分析,在装修阶段每周进行进度跟踪分析,并把跟踪结果通报有关领导和分包单位。

(2)每个调度人员都有明确的岗位,对自己管片内发生的问题全面负责,发现总是及时处理。

(3)通过总体调度会、专业调度会、与甲方及监理的协调会,通过会议纪要确定由何人何时解决问题,并在下资助会议中检查落实情况。

编制计划(特别是总控制计划)时必须对施工方案有所了解。计划人员应与技术、及各专业分包单位协商。

8.3.3进度控制的方法

(1)按施工阶段分解,突出控制节点

以关键线路和次关键线路为线索,以网络计划中心起止里程碑为控制点,在不同施工阶段确定重点控制对象,控制施工细则。达到保证控制节点的实现。

(2)按施工单位分解,明确分部目标

以总进度网络为依据,明确各个单位的分包目标,通过合同责任书落实分包责任,以分头实现各自的分部目标来确保总目标的实现。

(3)按专业工种分解,确定交接时间

在不同专业和不同工种的任务之间,要进行综合平衡,并强调相互间的衔接配合,确定相互交接的日期,强化工期的严肃性,保证工程进度不在本工序造成延误。通过对各道工序完成时间的控制达到保证各分部工程进度的实现。

(4)按总进度网络计划的时间要求,将施工总进度计划分解为年度,季度、月度和旬期进度计划。

8.3.4施工进度计划的动态控制

施工进度计划的控制是一个循环渐进的动态控制过程,施工现场的条件和情况千

变万化,项目经理部要及时了解和掌握与施工进度有关的各种信息,不断将实际进度与计划进度进行比较,一旦发现进度拖后,要分析原因,并系统分析对后续工作会产生的影响,在此基础上制定调整措施,以保证项目最终按预定目标实现。进度动态控制循环图如后页所示:

施 工 进 度 动 态 控 制 循 环 图

8.4 赶工期措施方法及保证措施

在施工生产中影响进度的因素纷繁复杂,如设计变更、技术、现金、机械、材料、人力、水电供应、气候、组织协调等等,要保证目标总工期的实现,就必须采取各种措施预防和克服上述影响进度的诸多因素,其中从技术措施入手是最直接有效的途径之一。

8.4.1设计变更因素

设计变更是进度执行中最大干扰因素,其中包括改变部分工程的功能引起大量变更施工工作量,以及因设计图纸本身欠缺而变更或补充造成增量、返工、打乱施工流水节奏,致使施工减速、延期甚至停顿。针对这些现象,项目经理部要通过理解图纸与业主意图,进行自审、会审和与设计院交流,采取主动姿态,最大限度地实现事前预控,把影响降到最低。

8.4.2保证资源配置

1、劳动力配置

安排各工种的施工队伍,进入现场两班昼夜施工(办理夜间施工许可证),选择与我公司有良好合作关系、质量可靠的施工队伍,优化工人的技术等级和思想、身体素质的配备与管理保证总工期的实施。

工程施工进度计划表 8工程施工进度计划

2、材料配置

根据总进度计划和季、月、周计划详细编制有关资源供应计划;在结构施工期间投入足够的模板、钢管等周转材料,保证施工的延续性;模板按三层配置三套模板以便周转。

本工程的砼采用预拌商品砼,项目部要合理计划好塔吊的使用,不要因砼浇筑而严重影响了其它工序的施工。同时要和预拌商品砼公司做好沟通,保证商品砼的及时供应,解决好大量砼的浇筑问题,加快施工进度,缩短工期,节约投资。

由物资部负责本工程中需我方采购的材料供应,协调由业主负责分包的项目和供应的物资,设备按期完成和进场。

3、机械配置

砼输送泵4台,2台双笼电梯,塔吊3台,钢筋加工设备2套,模板加工设备2套等,由机械公司负责设备和维修保养,保证设备的正常运转。

4、资金配备

根据施工实际情况编制月进度报表,根据合同条款申请工程款,并将工程款合理分配于人工费、材料费等各个方面,使施工能顺利进行。

5、后勤保障

后勤服务人员要作好生活服务供应工作,重点抓好吃、住两大难题,食堂的饭菜要保证品种多、味道好,同时开饭时间要随时根据施工进度进行调整。

8.4.3技术因素

1、计算机项目管理信息系统,实现资源共享;

2、装修、水电设备工程采取提前插入,交叉作业等综合措施,尽可能减少其实际占用工期天数。

3、发扬技术力量雄厚的优势,大力应用、推广“四新项目”(新材料、新技术、新工艺、新设备),运用ISO9002国际标准、TQC、网络计划、计算机等现代化的管理手段或工具为本工程的施工服务。并充分利用我公司现有的先进技术和成熟的工艺保证质量,提高工效,保证进度。

4、针对本工期特点,编制防风雨施工措施,做到防患于未然。在风雨季节,为确保施工进度不延误,要采取合理的组织安全防止措施,以消除不利因素的影响。

5、为保证在施工过程中突然停电时,施工不致停工,设有1台160kw的后备柴油发电机。

6、本项目工程量大,各工种协调施工,为了实现预定的工期目标,计划结构质量验收分阶段进行。

8.4.3保证工期措施方法

1、制定详细的总计划网络图和进度跟踪图,针对总计划的要求制定有效的月计划网络图和进度跟踪图。

2、按照月计划的要求制定详细的周计划进度图,根据周计划进度要求,保证资源配置,实现按期完成每周计划。

3、采取工期落后就实行加班加点,加大人力投入,保证资源供给,来实现周计划工期。
