技术交底记录 表 C2-1 工程名称 施工单位 交底提要 XXXX XXXXXXXXXX 编 号 XXXX 交底日期 分项工程名称 预留预埋技术交底 XXXXX 给排水 交底内容: 交底内容: 一、施工准备 1、技术准备:认真熟悉图纸和图纸会审。 2…
技 术 交 底 记 录 工程名称 分项工程名称 东华能源职工公寓区工程 3 标段 SBS 改性沥青卷材防水 分部工程 年 月 日 地下防水工程 交底内容: 1、施工准备 1.1 材料:SBS 改性沥青防水卷材 4mm 厚聚酯胎,配套粘接剂,氯丁胶防水…
技 术 交 底 记 录 编 表 C2-1 号 工程名称 施工单位 交底提要 交底内容: 培训中心工程 项目经理部 交底日期 分项工程名称 2004.8.10 聚合物水泥防水涂料 主要材料、主要机具、作业条件、施工工艺、质量标准等。 一、材料要求:水乳…
技术交底记录
表 C2-1
工程名称 施工单位 交底提要 XXXX XXXXXXXXXX
编 号
XXXX
交底日期 分项工程名称 预留预埋技术交底
XXXXX 给排水

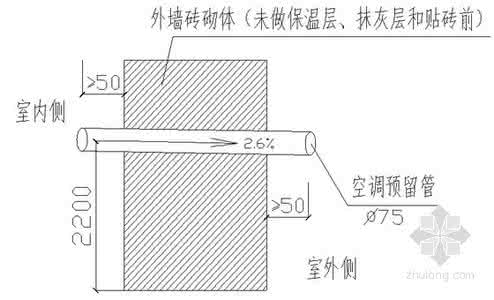

交底内容: 交底内容: 一、施工准备 1、技术准备:认真熟悉图纸和图纸会审。 2、主要机具:电焊机、砂轮切割机、氧气瓶、乙炔瓶、割刀、水平仪、水平尺、钢卷尺、小线、手 锤等。 二、套管、模具加工 1、水泵吸水口管道穿越水池处的套管采用柔性防水套管,穿越外墙和水池处的其他管道的套管采用 刚性防水套管。 2、柔性防水套管采用成品套管,刚性防水套管现场加工。 3、刚性套管的加工: ①、穿越外墙的刚性防水套管长度为 400mm,穿越水池的刚性防水套管长度为 300mm。 ②、刚性防水套管翼环宽度参照《防水套管 02S404》见附页。外墙上的刚性防水套管翼环放置位 置为,一边为 175mm,一边为 225mm。水池上的刚性防水套管一边 125mm,一边为 175mm。 ③、穿越管管径小于等于 DN150 时,套管管径比穿越管大两个型号。穿越管管径大于 DN150 时, 套管管径比穿越管管径大一个型号。 ④、套管内壁刷彰丹漆两遍。 4、楼板上的孔洞预留采用焊接钢管加工成模具,重复利用。 5、加工原则为:穿越管小于等于 DN150 时采用比穿越管大三个型号的焊接钢管加工,穿越管大于 等于 DN150 时采用比穿越管大两个型号的焊接钢管加工,模具最小型号为 DN100。 三、套管、模具的安装预留 1、污水、雨水‘压力排水管道标高为管底标高,其它管道标高为管道中心标高。 2、雨水、污水、压力排水管道出户管刚性套管标高为-2.450m。 给水、热媒入户管道刚性套管标高标高为-2.100m。 生活水泵吸水管道柔性防水套管标高为-5.300m -5.450m。 水位计刚性防水套管标高为-5.700m -2.500m。 溢流管刚性防水套管管标高为-3.000m. 排污管刚性防水套管标高为-5.700m。 3、穿外墙处刚性防水套管与内墙面平齐,外墙出墙 50mm。生活水箱处刚性防水套管与水箱外面平 齐,水箱内伸出 50mm。 4、柔性防水套管与水池内表面平齐,水池外面出墙三公分。 5、安装前根据土建控制线放线,在预留套管处做好标记,以便套管定位和复核套管标高。 6、套管固定应牢固,焊渣应清除干净。 7、套管安装完成后再次复核标高,核对无误后报验。 8、室内穿越剪力墙的管道采用木盒进行预留。 9、卫生洁具下水口预留尺寸: 座便器排水口距背墙 430mm。
第 1 页 共 1 页

爱华网
